沧州市领翔钢管有限公司常年供应优质注浆管,声测管,钢花管产品。

专注声测管、注浆管研发生产

打造声测管、注浆管、钢花管行业的好品牌

产品咨询热线:

13931777122
当前位置:主页 > 新闻动态 > 行业新闻 >

钢花管预埋方案以及施工流程

  • 发表时间:2024-08-30 14:51:22
  • 来源:未知
钢花管均匀固定在钢筋笼上,采用2根内径25mm,壁厚≥3mm的钢花管、钢花管应采用钢管,上端宜高出地面0.2m,下端与单向阀式注浆器相连。桩端注浆器应插入孔底以下0.2~0.5m。钢管用12#铁丝对称绑扎在钢筋笼主筋上,钢花管与主筋必须牢固可靠,并分别检查其通水性。管与管之间采用套丝连接并涂密封胶,外面螺纹处用止水胶带包裹,并牢固拧紧密封。钢花管每连接好一段,必须用10#~12#铁丝,每间隔2~3m与钢筋笼主筋牢固的绑扎在一起,严防钢花管折断(严禁电焊固定钢花管时造成渗水渗浆)。
钢花管注浆方案
(1)注浆采用P42.5级普通硅酸盐水泥配置的浆液,受潮结块水泥不得使用。水灰比为0.55~0.6,配置好的浆液注水前必须经过湿磨机细化处理。
(2)灌注桩成桩后的7~8小时内,应采用清水进行开塞。注浆作业在成桩10天左右开始,并且桩身砼达到设计强度的50%后方可注浆,注浆宜低压慢速。
(3)注浆前压水试验
注浆前压水试验是桩底注浆一道重要工序,除起到一般注浆工程的三个作用外(即检查设备及系统的密封性与完好率、确定注浆初压、确定浆液起始浓度及浆材配方),在桩底注浆中还有三个重要作用:
○1疏通注浆通道;
○2将沉渣及泥皮中的细粒部分推至加固范围外;
○3检查两根钢花管的联通性,以便采取措施充分发挥两根管的可灌性。若只有一根管可灌,应调整注浆工艺参数,使注浆均匀有效。压水量一般控制在0.04~0.08m3以内。压水时间1~2分钟。

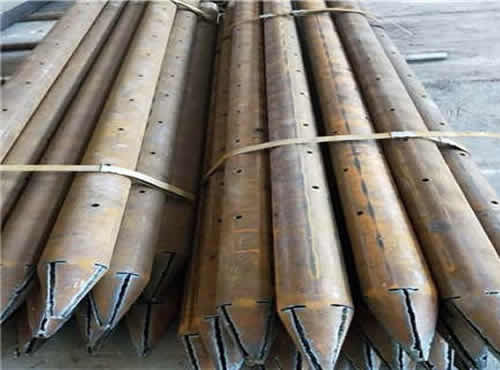

钢花管
钢花管注浆施工原则
以可注入为准,尽可能采用浓浆、低压慢注及间歇注浆,以利于定量水泥浆体留驻桩底有效范围内。根据本场地地质条件,一般情况下注浆工艺参数可按实情在如下范围内调控。
○1压水压力:以压通为准,难以压通的钢花管,压水压力可提高到6Mpa。
○2注浆过程压力:以可注入为准,控制在4Mpa以上。
○3注浆终压:比初压提高1Mpa以上。
○4浆液浓底(水灰比):1:1~0.5:1,先稀后浓。可灌性较差桩适用较稀浆。
○5每料水泥浆搅拌时间:1~3分钟。
○6注入量:每桩水泥注入量控制量为3000㎏。
○7注浆时间:间歇注浆,每桩注浆时间1~1.5小时,其中间歇时间大于等于实注时间。可灌性较差桩须小泵量连续灌注。
○8注浆顺序:总体上理想的顺序为,先注场地周边的桩孔,由外而内逐层内推,最后注场地中央部分桩孔。
(5)桩端注浆终止标准采用注浆量和注浆压力双控原则,以注浆量(水泥用量)控制为主,以注浆压力标准为辅。当注浆量达到4000㎏时,可终止注浆;当注浆压力>3Mpa并持荷3分钟,且注浆量到要求量的80%,也可终止注浆。否则需要采取补救措施。

推荐产品
